無印良品の家「窓の家」完成。引き渡しがありました。

2019/01/31   -住宅工事

丁度一ヶ月遅れの引き渡し いやー!遅れました。 遅れに遅れましたわい! 当初の引き渡しは 2018/12/22 予定日! 一ヶ月遅れです。 2019/01/31 が正式な引渡日となりました。ちょっと流 …

【無印良品の家】浄化槽の設置が始まりました。【下水道じゃないの?】

2019/01/13   -住宅工事

建築予定地は下水道が一部通っている地域なのですが、我々の土地は下水道が通っていませんでした。その為浄化槽の設置が必要になります! 浄化槽の設置には結構な金額がかかる為、補助金を忘れずに申請しましょう。 …

今年度の工事はここまで!約1ヶ月遅れで年越しです。

2018/12/29   -住宅工事

前回の更新からまたまた間が空いてしまいました。本来の引き渡し予定日は 12/22 でした。その後 12/26 に伸び、更に遅延。また遅延。 何だかんだで、1ヶ月ほどの完成遅れとなっています。色々な原因 …

内装工事が進んでいます。積雪の為少し遅れ気味。

2018/12/04   -住宅工事

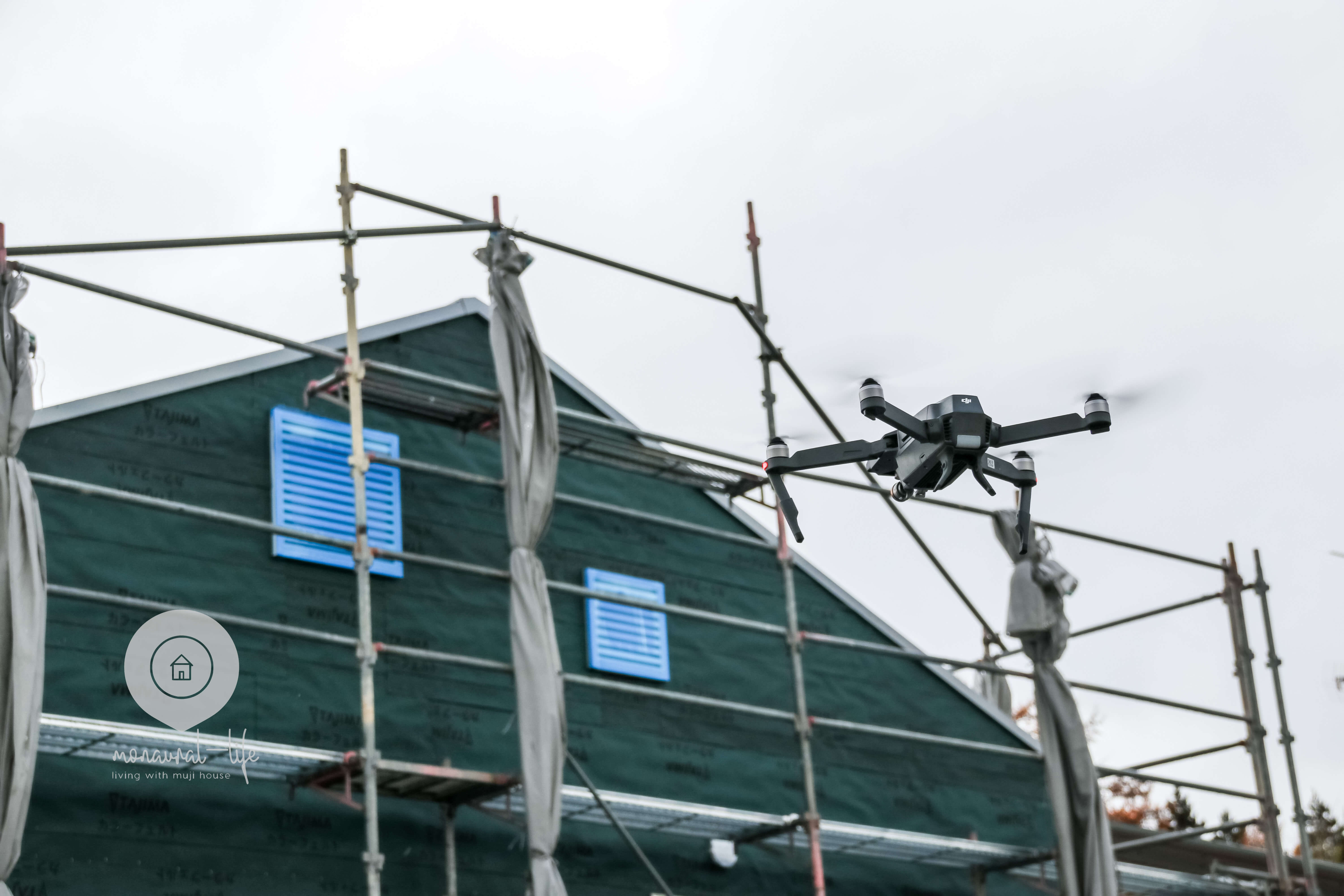

前回の更新からまた間が空いてしまいましたが、あれから1ヶ月。少しづつではありますが工事が進んでいます。 ここ数日は例年には無いくらいの温暖な気温でしたが、それを過ぎてしまった後は例年に無いくらいの厳し …

【祝!上棟】無印良品の家、上棟しました。【窓の家】

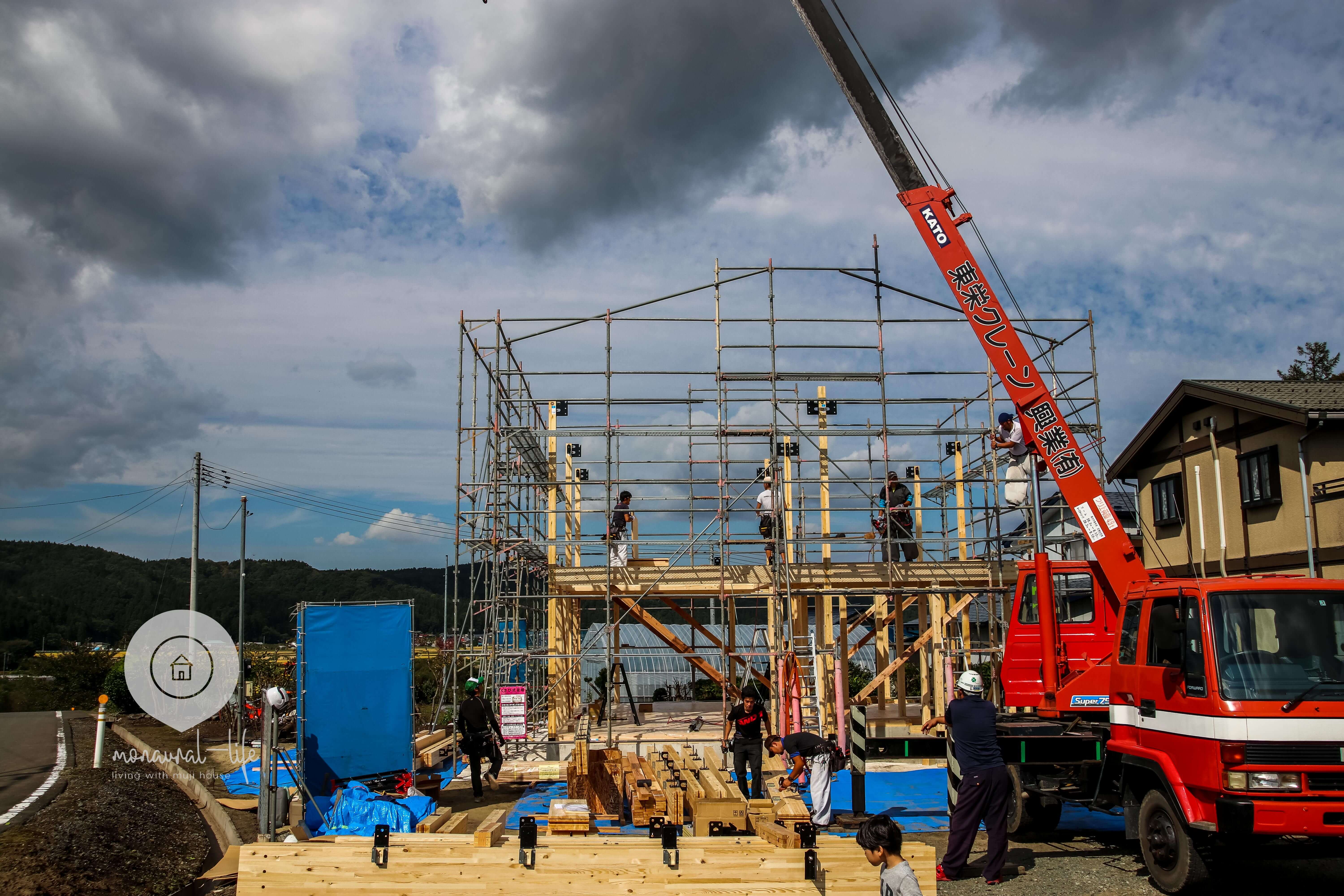

2018/10/09   -住宅工事

いよいよ上棟です!ようやくここまで来ました! 農地からの地目変更、その後土地の名義変更、既設設備の登記、地盤調査、地質改良工事、基礎工事・・・・ その間に住宅ローンやUターンの仕事調整や引っ越し準備な …

【基礎工事】無印良品の家、基礎工事が続いています。上棟準備中!【窓の家】

2018/10/07   -住宅工事

基礎工事が続いています。比較的天候に恵まれているようです。暑すぎず、寒すぎず、雨も多くはなく。悪くない環境と思います! スケジュール表を見ると多少遅れているものの、ほぼオンスケジュールのようです。基礎 …

【基礎工事】無印良品の家、基礎工事が始まりました。【窓の家】

2018/09/24   -住宅工事

地盤改良工事が完了しました。特に問題もなく滞りなく工事が進んだようです。次の工程の基礎工事に入りました! スケジュール表を見るとおよそオンスケジュールのようです。現地に見に行けないのが残念ですが、写真 …

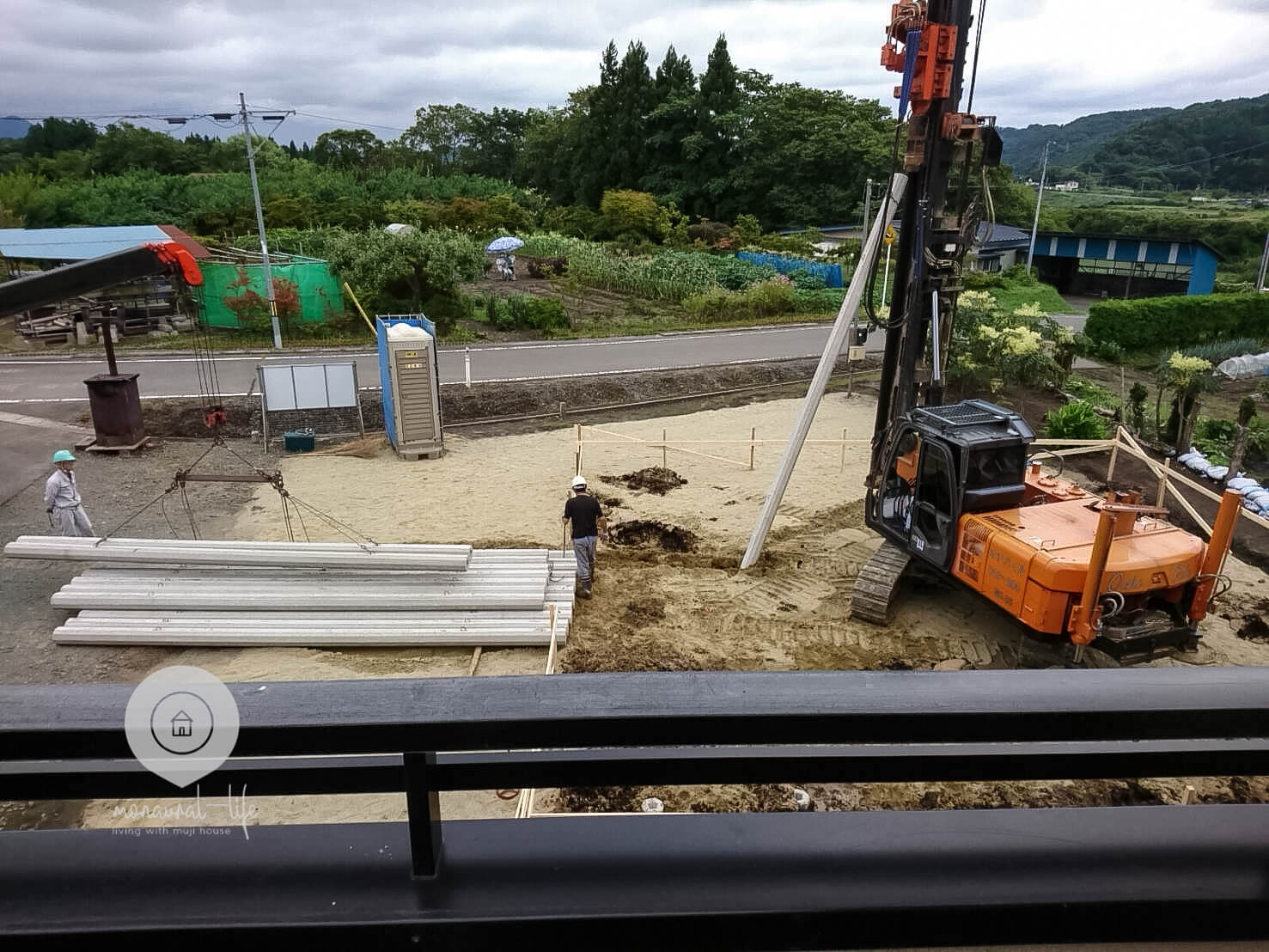

【地盤改良工事】いよいよ着工!地盤改良工事から始まりです。

2018/09/05   -住宅工事

色々と決まっていない事が多いです。床の種類であったり細かいスイッチの位置であったり。そういった内容は基礎工事機関であれば変更がきくようなので、焦って決めてしまわないようにしました。保留になっている事項 …

プロフィール

プロフィール

このサイトを運営している mono です。

無印良品の家 || 窓の家 || vol.27
20年住んだ東京から東北にUターン

ほぼ本州最北端。無印良品の家 [ 窓の家 ] で、がんばらない北国生活をしています。

2018年家づくり開始。
2019年引き渡し完了。

無印良品家の事や、住宅を建てるまでの軌跡、インテリアや、UIJターンの事なんかにも触れていきます。このブログが誰かの役に立ちますように。

▶︎ 無印良品の家「窓の家」
▶︎ 田舎暮らし
▶︎ 家や生活、インテリアの記録
▶︎ 2019/01/22 引き渡し
